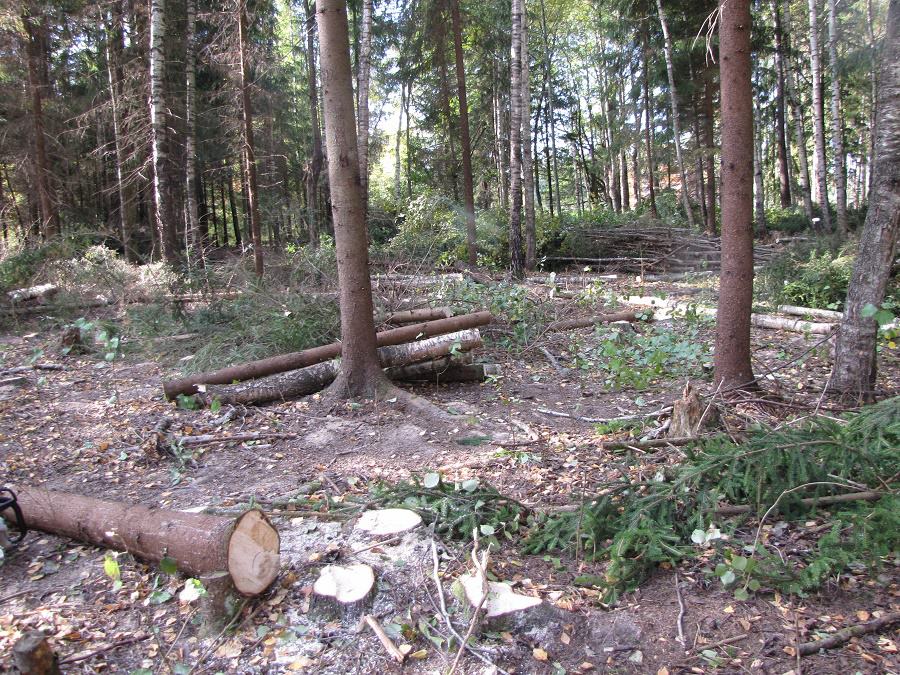

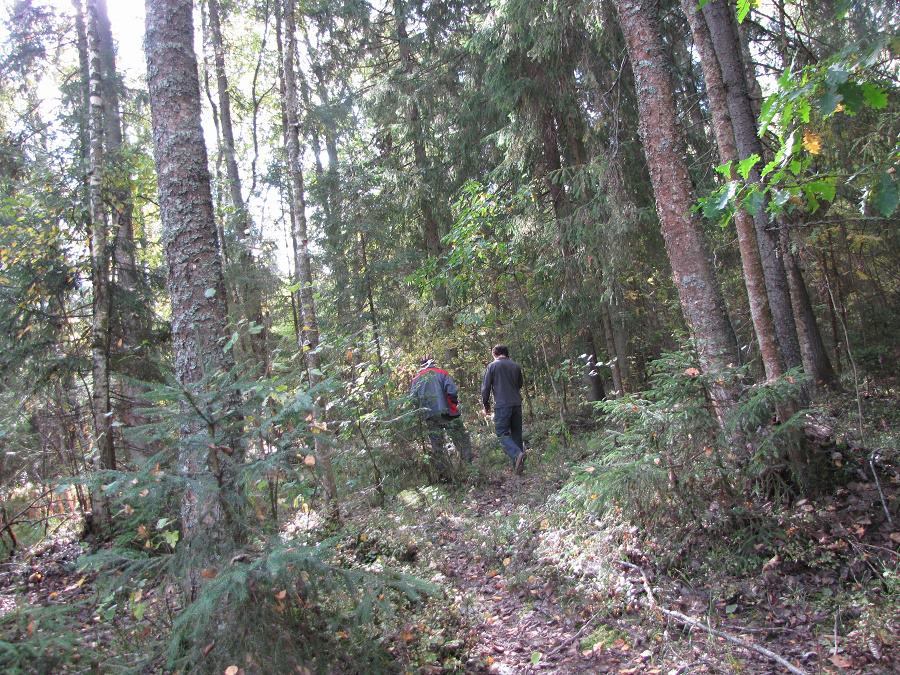

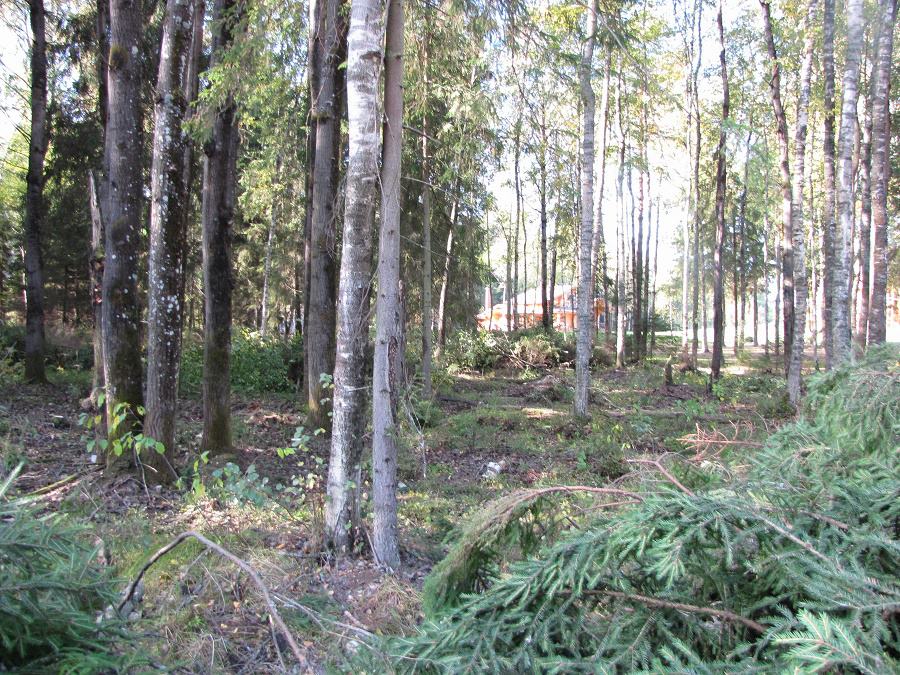

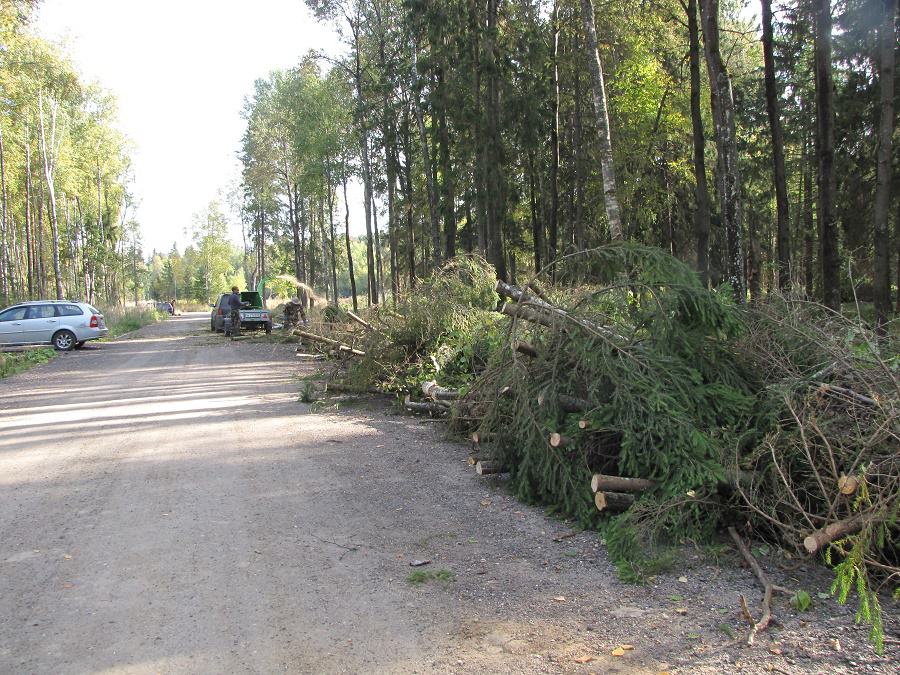

Таким заросшим участок был изначально. Продираться через заросли было тяжело и не везде возможно.
|

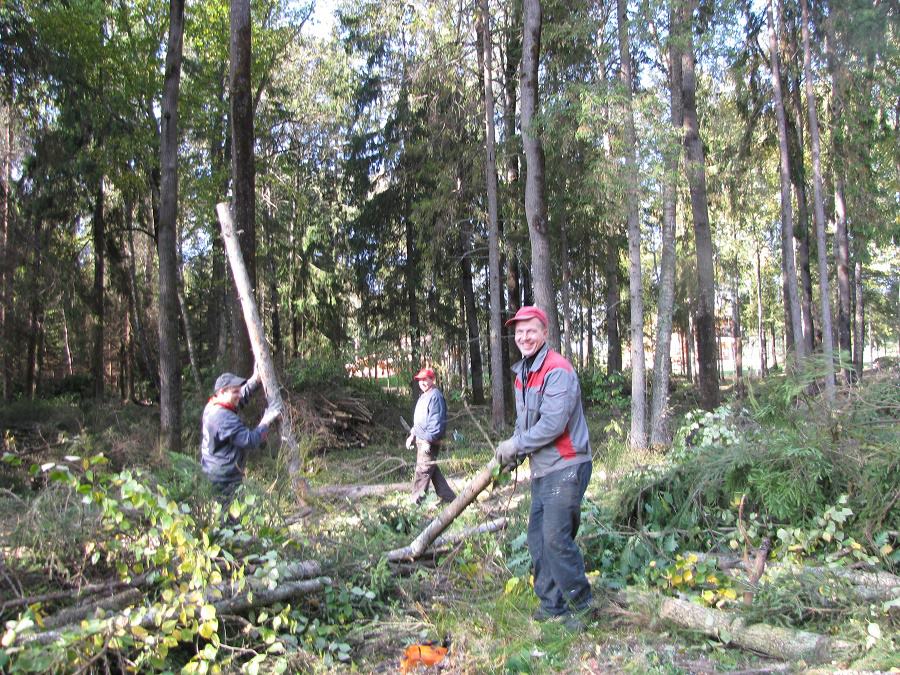

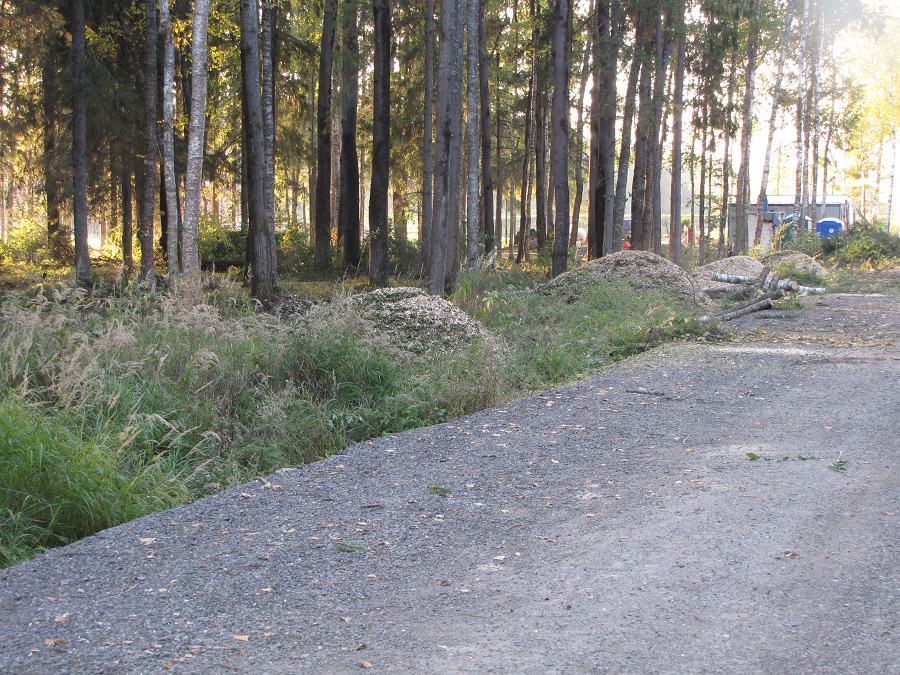

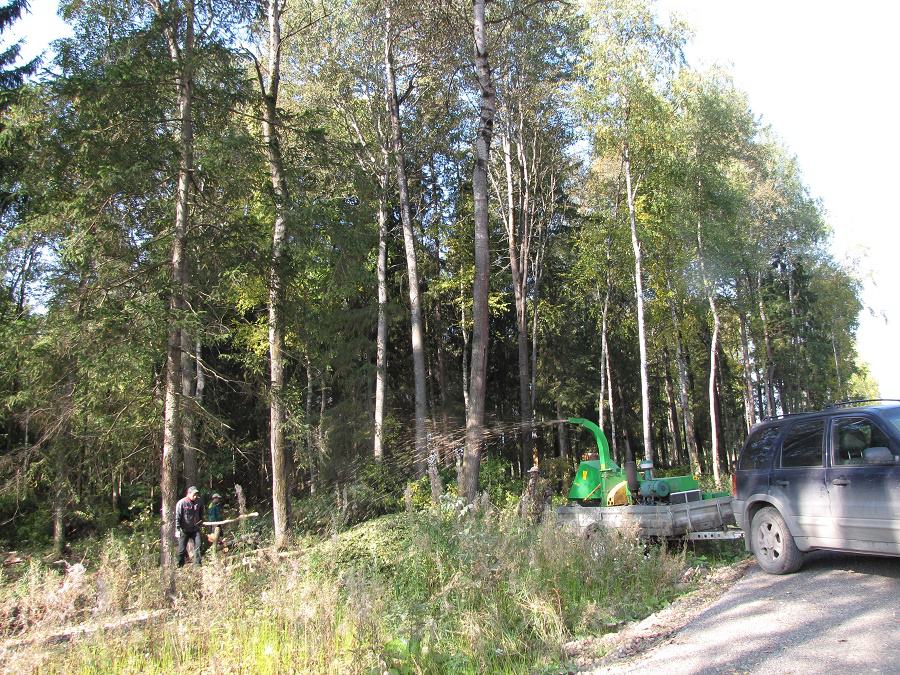

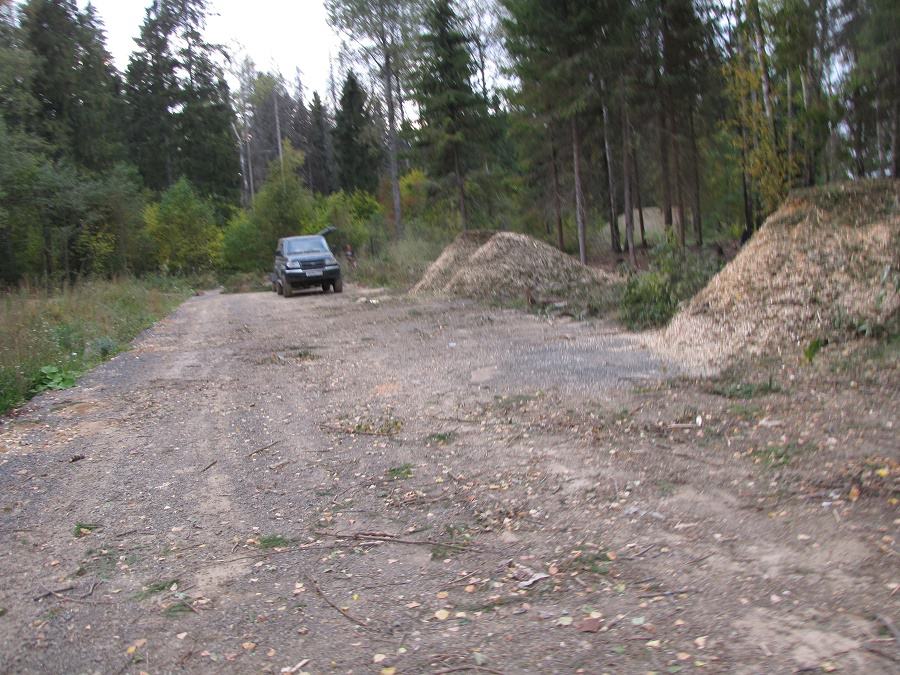

Первый этап работ: расчистка от мелкой поросли до 15 см в диаметре за исключением ценных пород (дубы, сосны и т.д.). Дробление тонких стволов, веток и кустарников в щепу.
|
||

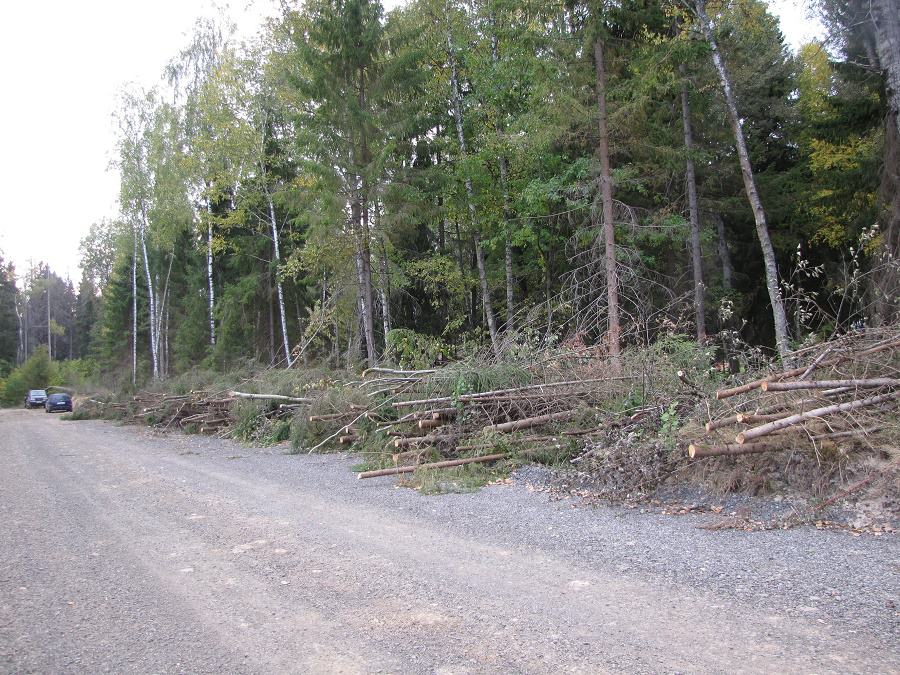

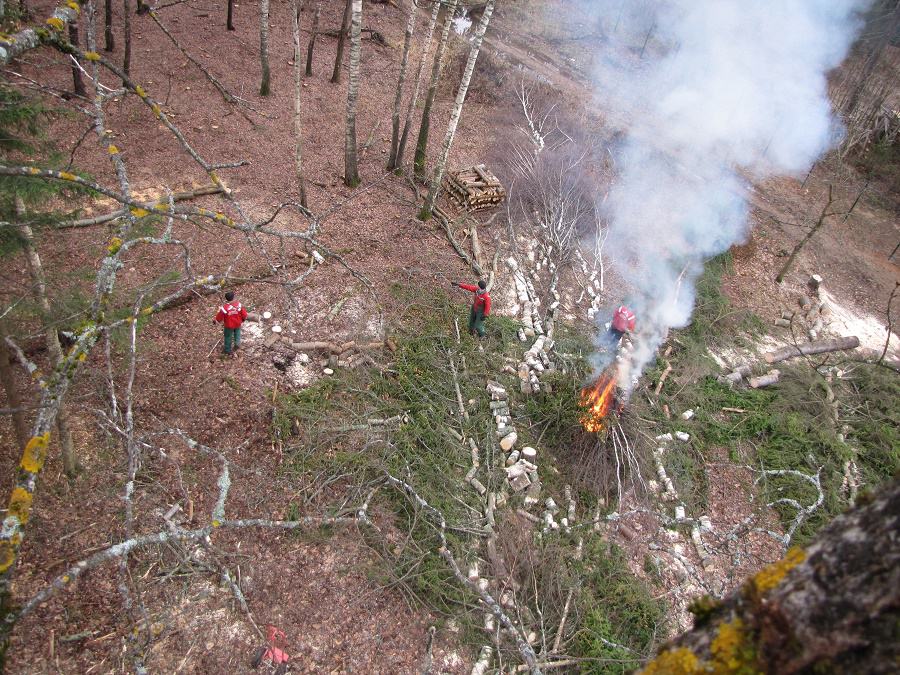

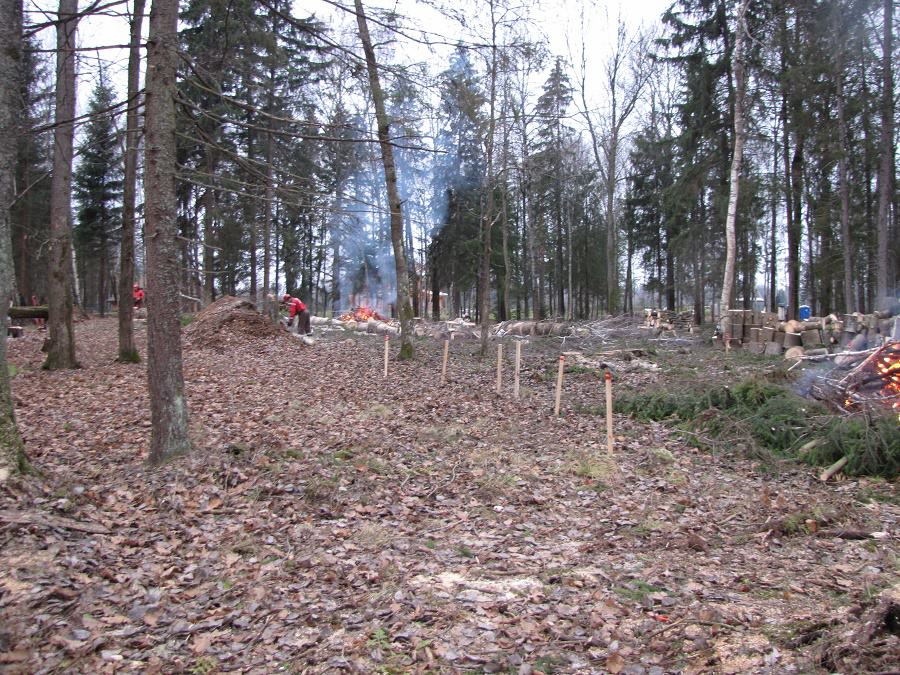

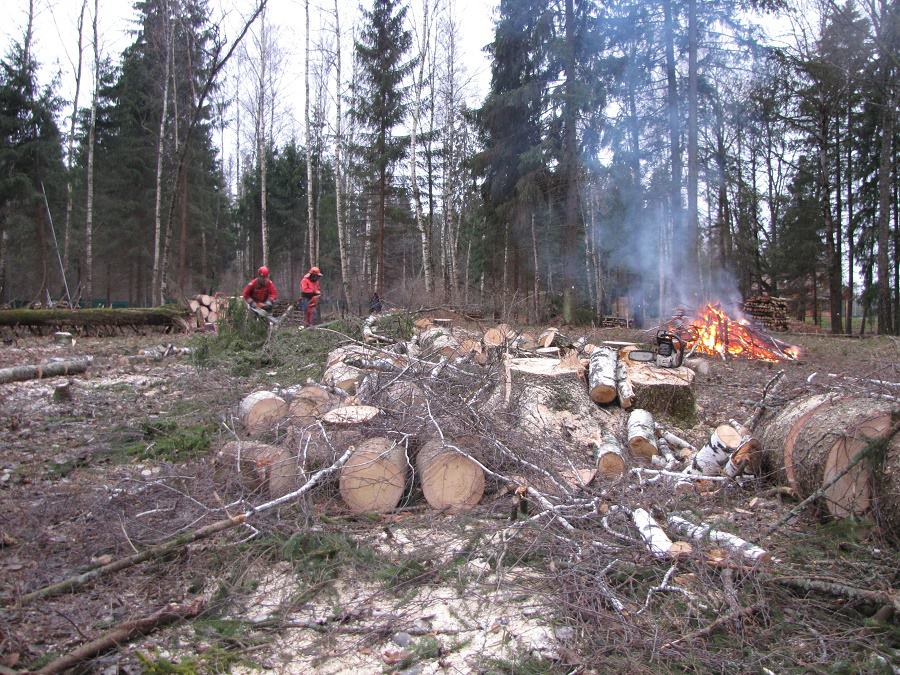

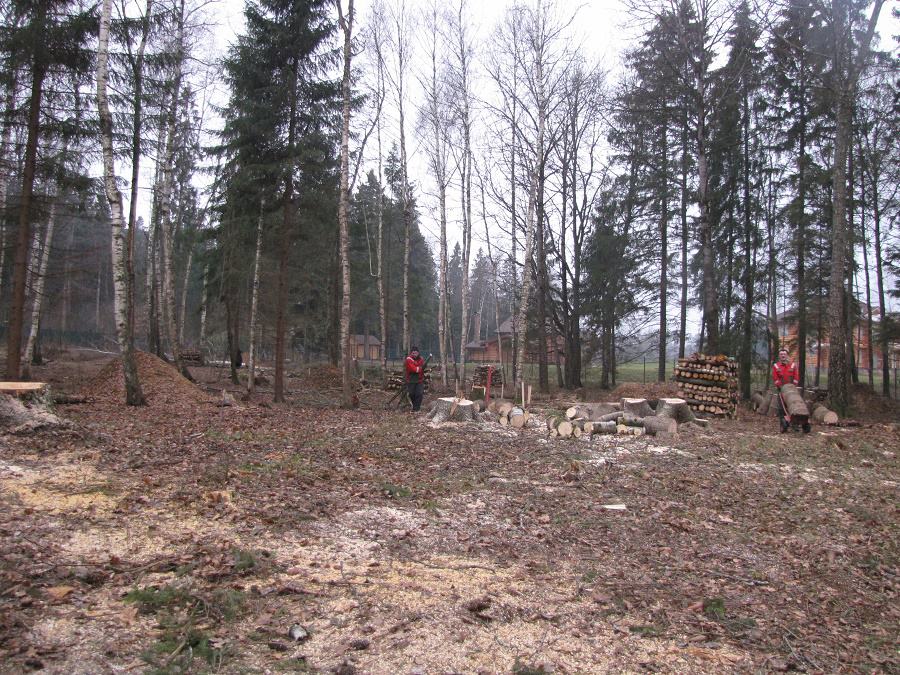

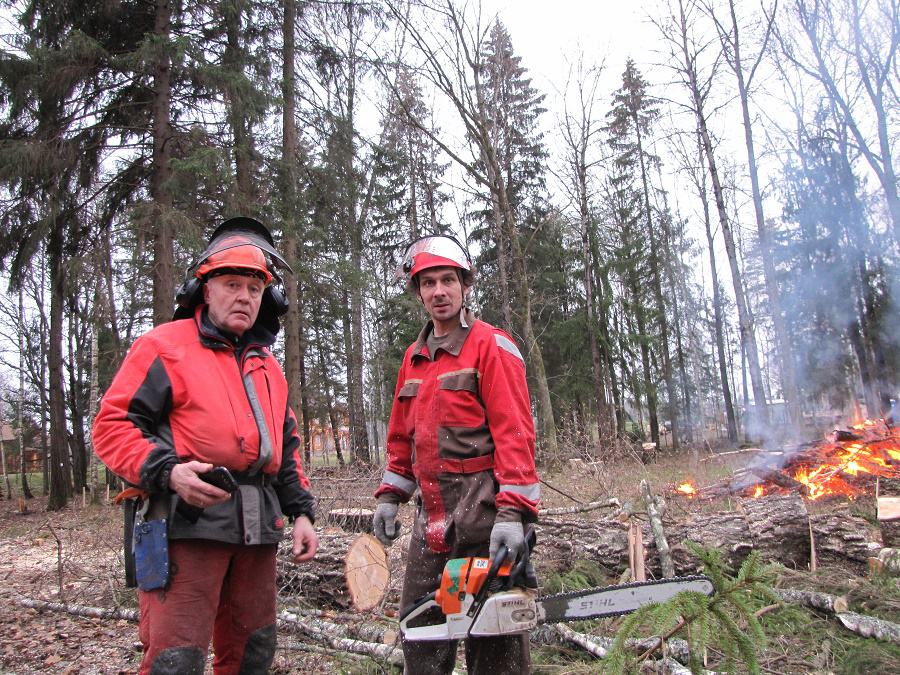

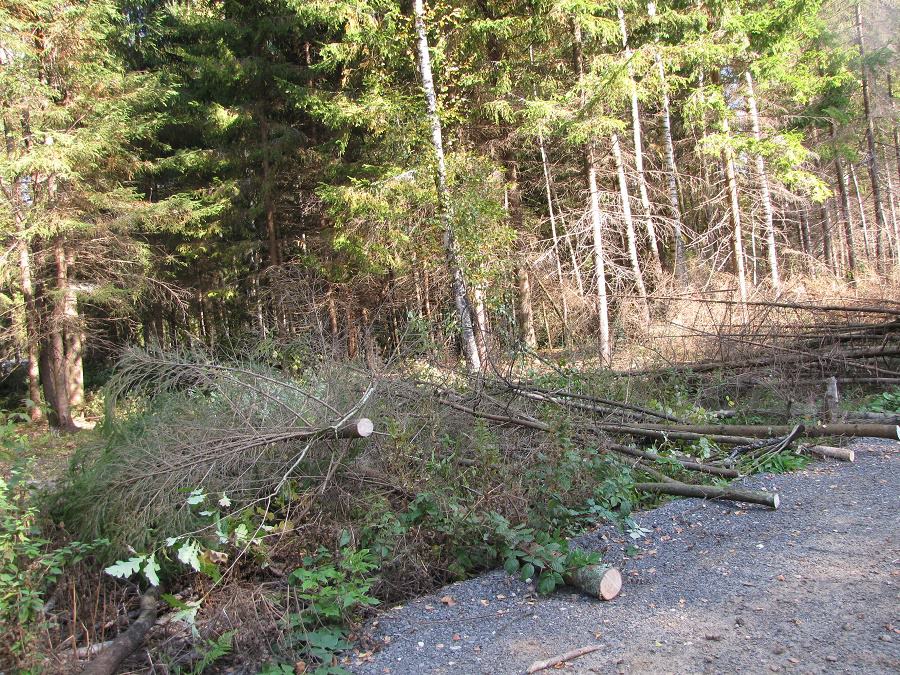

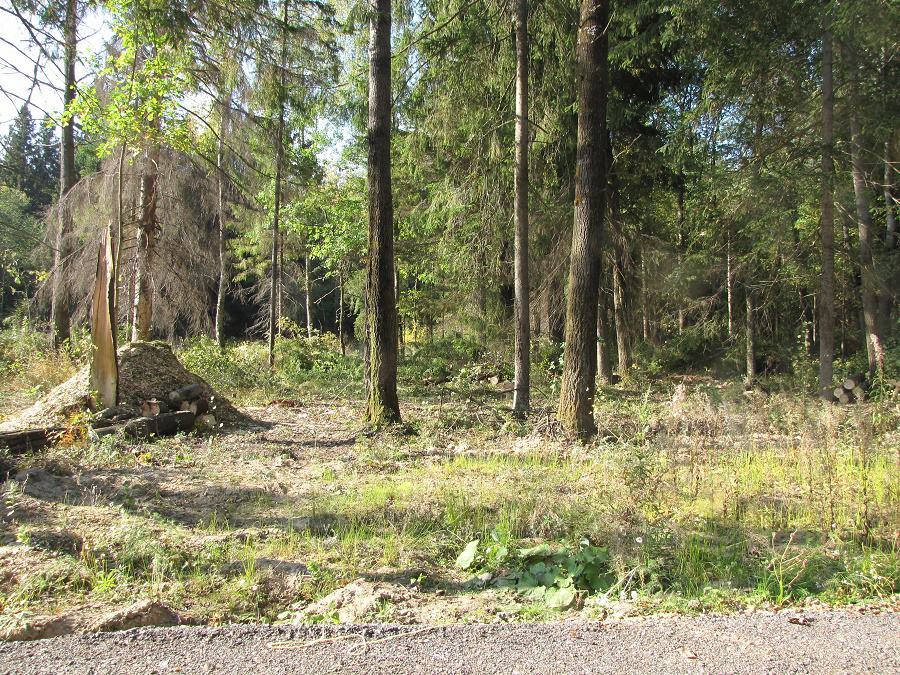

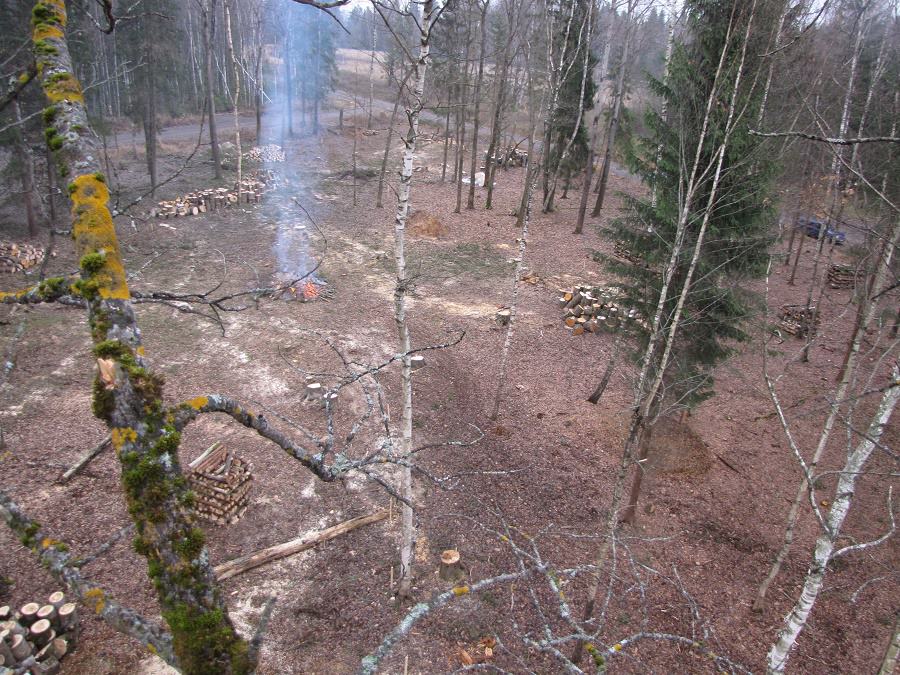

Второй этап работ: разметка участка согласно плану строительства, удаление сухих, аварийных, сорных и попавших в зону будущих строений деревьев, распиловка их на дрова и утилизация веток.
|
||

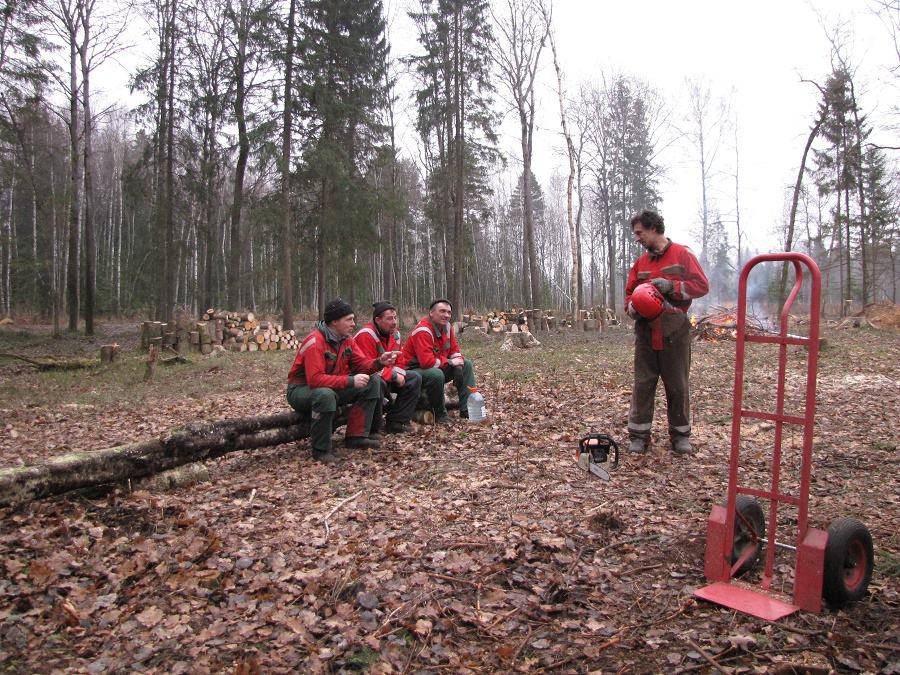

Работа по расчистке территории 85 соток заняла 7 рабочих дней.
